2025.11.21: Lejl. 17 reparation af utæt koblingsledningssamling.
2025.10.23: Lejl. 12 ny vandlås til badeværelse. Lejl. 17 reparation af utæt koblingsledningssamling.
2025.09.17: Lejl. 3 koblingsledninger i badeværelse installeres.
Armatur i redskabsrum installeres.
2025.08.19: Kælder: Tømreren kommer onsdag morgen og reparerer kælderrummene. Isolatøren kommer også onsdag morgen og fortsætter med isolering af rørene.
2025.08.06: Skurvogn og container afhentes.
2025.07.21: Opg. 52: Spartel- og malerarbejde.
2025.07.16: Badevogn afhentes.
2025.07.14: Installation af stigstrenge i kælderen.
Opg. 50: Spartel- og malerarbejde.
2025.07.07: Opg. 48: Spartel- og malerarbejde.
2025.06.30: I løbet af ugen:
Opg. 52: Lukning af huller i etagedæk. Isolering af stigestrenge i køkken. Koblingsledninger og afløb til køkkenvaske. Tømrer reetablerer inventar.
2025.06.23: I løbet af ugen:
Opg. 48: Mangeludbedring.
Opg. 50: Lukning af huller i etagedæk. Isolering af stigestrenge i køkken. Koblingsledninger og afløb til køkkenvaske. Tømrer reetablerer inventar.
Opg. 52: Opsætning af nye stigestrenge og køkkenfaldstammer.
2025.06.16 I løbet af ugen:
Opg. 48: Reetablering af inventar og elinstallationer. Mangelgennemgang.
Opg. 50: Opsætning af nye stigestrenge og køkkenfaldstammer.
Opg. 52: Demontering af vandrør og køkkenfaldstammer.
2025.06.09 I løbet af ugen:
Opg. 48: Det forventes, at der kommer vand og afløb til køkkenerne senest tirsdag den 10.06.2025 til fyraften, og at der vil være vand til badeværelserne i opgang 48 ved udgangen af næste uge.
Opg. 50: Demontering af faldstammer påbegyndes tirsdag eller onsdag (køkkenvaskene må ikke benyttes).
Opg. 52: Vandet lukkes tirsdag den 10. juni og nedriver kommer for at fjerne de gamle vandrør.
2025.06.02 I løbet af ugen:
Opg. 48: Isolering af stigestrenge i køkken. Koblingsledninger og afløb til køkkenvask.
Opg. 50: Opsætning af nye stigestrenge.
Opg. 52: Demontering af vandrør og køkkenfaldstammer.
2025.05.26 I løbet af ugen:
Opg. 48’s køkkenfaldstammer etableres og huller i etagedæk lukkes.
Opg. 50: Demontering af vandrør og køkkenfaldstammer.
Opg. 52: Nedtagning af skabe.
2025.05.22 Byggemøde med EKJ og CHKN: Projektets slutdato er nu 11. juni, da udskiftning af faldstammer er tilføjet.
2025.04.11 Opstartsmøde via Teams.

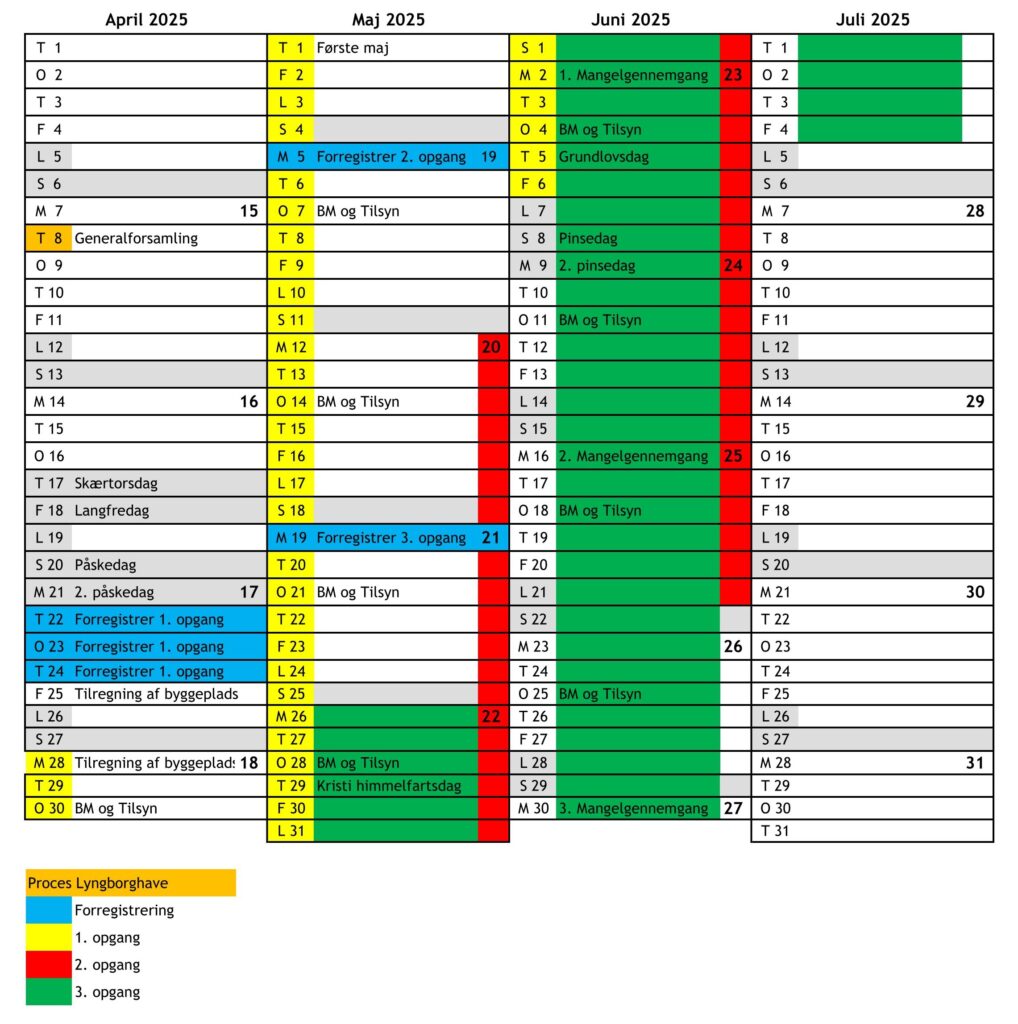

Foreløbig tidsplan:

Arbejde i kælder begynder i uge 17.
1. opgang: nr. 48
2. opgang: nr. 50
3. opgang: nr. 52
Beboerne bliver orienteret inden vandet lukkes.
I ca. 3-4 uger per opgang, vil det ikke være muligt, at tage bad.
En badevogn med 3 kabiner vil være tilgængelig. Hver kabine indeholder toilet, bruser og håndvask.
Interimvand vil blive ført op i hver på opgang. Vandet kan bruges til toiletskyl.
2025.05.12 I løbet af ugen: Der lukkes for vandet til lejl. i opg. 48.
2025.05.05 I løbet af ugen: Der sættes nøglebokse i opg. 50 og interrim vand op i opgangene.
2025.04.28 I løbet af ugen: Der sættes nøglebokse op i opg. 48. Der afdækkes i hver lejlighed. P-pladsen afmærkes til skurvogne og containere.
2025.04.25 Bestyrelsen har besluttet at inkludere skift af de 53 år gamle køkkenfaldstammer, nu hvor der åbnes op for rørkasserne.
2025.04.10 Ingen asbest påvist!
Indhentning af tilbud på entrepriseforsikring.
2025.04.09 Asbestprøver taget af vægge og gulv i kældergang og kælderrum, hvor der har været rørreparationer og afdækket isolering.
2025.04.22 Forberedelser til etablering af byggeplads.
2025.04.09 Asbestprøver bliver taget i kælderen af EKJ.
2025.04.01 Inspektion af parkeringsplads (til brug for byggeplads), kælder og festlokale af CHKN og EKJ.
2025.03.12 Opstartsmøde med EKJ og CHKN. Udsat pga sygdom.
2025.02.18, beboermøde: Bestyrelsen præsenterede priserne for etape 1 og 2, samt muligheden for at få klaret etape 2 på samme tid ved at tage et banklån.
2025.01.08: Bestyrelsen diskutere tilbuddene. Christoffersen og Knudsen A/S (CHKN) blev valgt som VVS-entreprenør.
2024.12.20: VVS-tilbud modtaget fra alle VVS-firmaer via EKJ.
2024.11.19: EKJ og VVS-firmaerne besigtiger kælder og enkelte lejligheder.
2024.11.12: Udbud sendt ud af EKJ til 3 VVS-firmaer: Finn L. og Davidsen (ejer nu Andersen og Lassen), Christoffersen og Knudsen A/S og Poul Sejr Nielsen.
2024.10.16: Udbudsmateriale til VVS-firmaerne modtaget fra EKJ, til gennemgang af bestyrelsen.
2024.09.30: Besigtigelse af bad- og køkkenstigstrenge i samtlige tilgængelige lejligheder af ingeniører fra EKJ.
2024.07.19: Aftale med rådgivende ingeniørfirma, EKJ underskrevet.
